Pruebas de la ruta de descarga Alluriquín
La Unidad de Negocio CELEC EP Hidrotoapi inició con una primera etapa de pruebas a los equipos hidromecánicos de la descarga de la Central Hidroeléctrica Alluriquín con el propósito de determinar el buen funcionamiento de estos componentes y la integridad de la obra civil asociada.

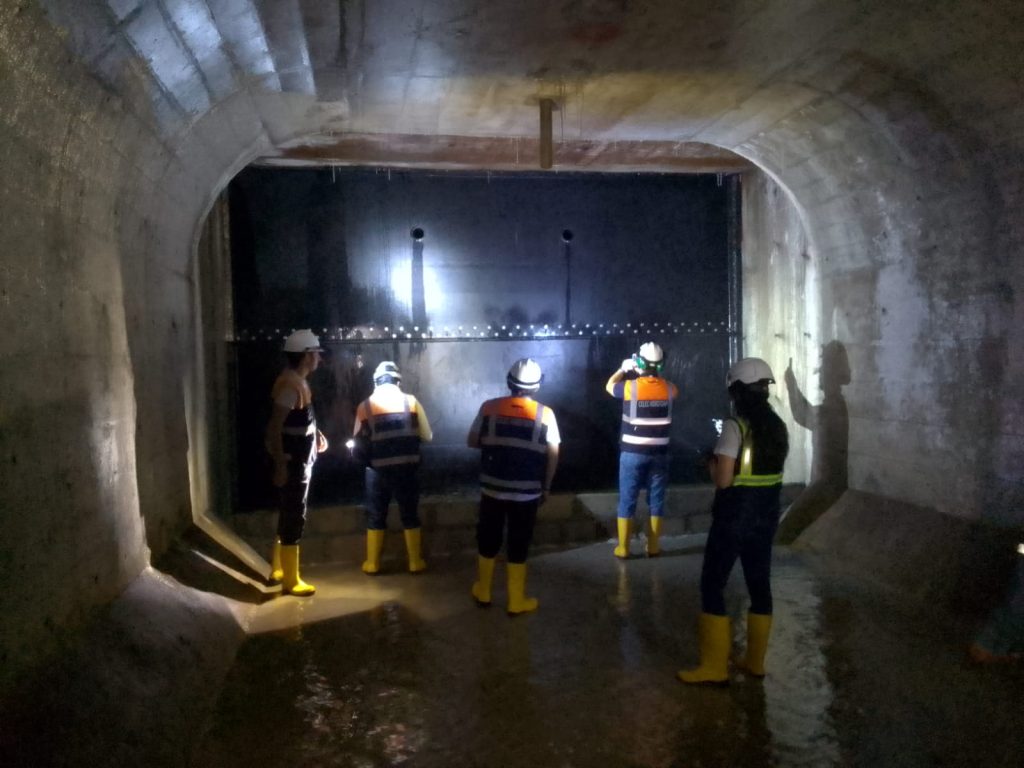

Estas pruebas comenzaron con el llenado de la ruta de descarga de la Central y se realizaron en 3 etapas. La primera para verificar el funcionamiento de la compuerta de descarga al río Toachi, la segunda para las compuertas de descarga de las 3 unidades de generación y la tercera para las cámaras espirales hasta el límite de las válvulas mariposa.
Estas actividades se efectuaron en el periodo del 29 de mayo al 14 de junio de 2024, obteniéndose resultados satisfactorios para las dos primeras etapas y para la tercera se efectúan los ajustes correspondientes con el acompañamiento del personal de fábrica con la finalidad de garantizar el adecuado funcionamiento de estos componentes.
