El presidente Daniel Noboa refuerza la transmisión eléctrica con el nuevo sistema Las Orquídeas, una obra estratégica para 1,2 millones de guayaquileños

21 de julio de 2026

Guayaquil, 21 de julio de 2026
Boletín 071

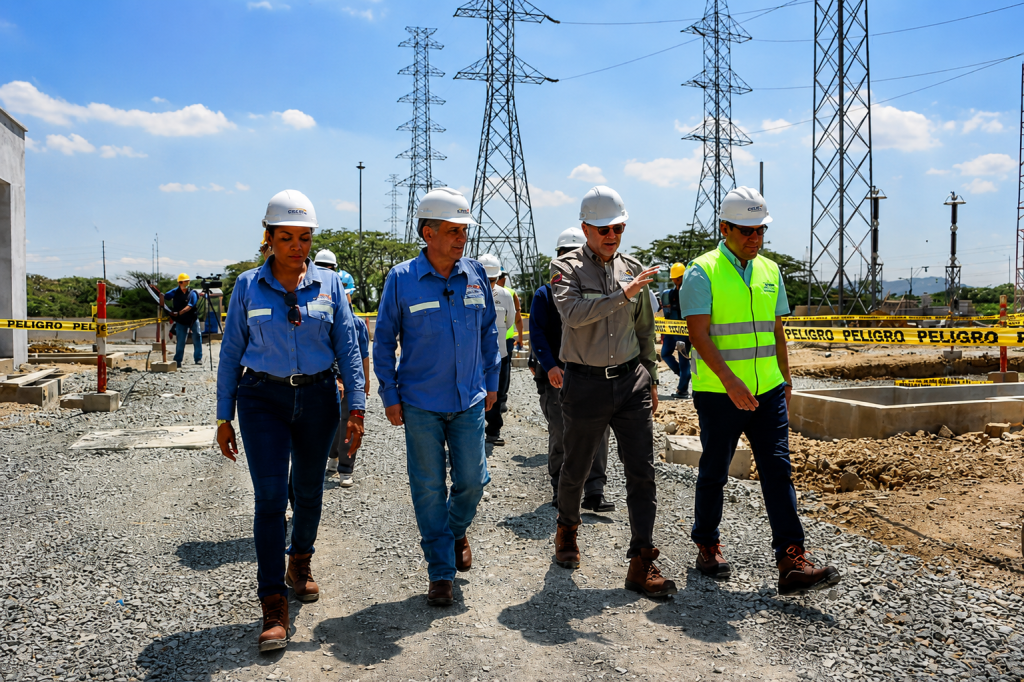

La constatación del avance de construcción y la verificación de la instalación de los componentes del nuevo Sistema de Transmisión Las Orquídeas, fue el objetivo principal del recorrido técnico que realizaron, este 21 de julio, el  ministro de Ambiente y Energía (MAE), Juan Carlos Blum, junto con autoridades de la Corporación Eléctrica del Ecuador (CELEC EP), por las instalaciones donde se emplaza la nueva infraestructura.

El proyecto Las Orquídeas, que presenta un avance general del 80%, contempla una inversión de USD 36.2 millones. La infraestructura contempla una subestación de 230/69 kV con una capacidad de 250 MVA y una línea de transmisión de doble circuito de 5 km.

El ministro Juan Carlos Blum destacó la relevancia de estas intervenciones: “Se prevé que el sistema empiece a operar el primer semestre de 2027, con lo cual se beneficiará directamente a 1.2 millones de personas en el norte de Guayaquil, garantizando la continuidad del servicio para las principales cargas industriales de la zona. Nuestro compromiso es mejorar la entrega del servicio eléctrico porque es un pilar fundamental para el desarrollo económico y social. Estamos atacando los problemas estructurales de transmisión para que la energía llegue con calidad a cada hogar e industria de esta ciudad que no se detiene”, puntualizó la autoridad.

Obras integrales para el Puerto Principal

El Sistema Las Orquídeas es una de las cinco grandes obras que CELEC EP, a través de su Unidad de Negocio Transelectric, ejecuta en Guayas con una inversión total de USD 100.5 millones. El plan integral incluye:

  • Ampliación de la subestación Esclusas: fortalecerá el suministro en el sur de Guayaquil.
  • Ampliación de la subestación Salitral: obra que incrementará la capacidad de transformación a 300 MVA para abastecer la creciente demanda del sistema CNEL EP Guayaquil.
  • Ampliación de la subestación Posorja: con dos proyectos, (uno se encuentra finalizado), que impulsará el desarrollo industrial, camaronero y turístico de la zona.
  • Ampliación de la subestación Durán: obra finalizada y energizada.

Con estas acciones, el Gobierno Nacional cumple con su hoja de ruta para modernizar la transmisión de energía, además complementa su accionar con la generación de aproximadamente 600 empleos directos durante las etapas constructivas y un beneficio total de 4.39 millones de habitantes en la provincia de Guayas.
